Sondercontainer nach Ihrer Zeichnung: Was in 10 bis 16 Wochen geschieht
Ein Sondercontainer braucht bei Tanax 10 bis 16 Wochen, ein Katalogcontainer dagegen 6 bis 10 Wochen. Die zusätzlichen Wochen bezahlen einen Schritt, den ein Katalogcontainer längst hinter sich hat. Ihre Zeichnung wird geprüft, kalkuliert und unterschrieben, bevor Stahl geschnitten wird. Rechnen Sie 16 Wochen ab dem Tag zurück, an dem die Einheit vor Ort stehen muss. Die Zeichnung muss vor diesem Datum bei einem Ingenieur eingehen.
Katalogfamilie oder Neukonstruktion
Beginnen Sie bei einer Katalogfamilie, wann immer die Vorgaben es zulassen. Deren Zeichnungen liegen bereits vor, daher prüft die Durchsicht nur Ihre Änderungen und nicht den gesamten Entwurf.

Die Büromodule zeigen, was eine einzelne Katalogfamilie bereits abdeckt. Jedes Modul misst außen 6 058 x 2 438 x 2 800 mm, die lichte Höhe innen beträgt etwa 2 500 mm. Diese 2 500 mm sind der fertige Raum und kein Rohbaumaß, von dem Verkleidungen noch etwas abziehen. Sandwichpaneele aus PIR und elektrische Heizung gehören zur Familie, eine Nasszelle und eine Klimaanlage sind Optionen. Etwa 2,6 kW Kühlleistung je Modul sind ein brauchbarer Richtwert. Damit kann die Elektrofachkraft die Zuleitung auslegen, bevor ein Kabel gezogen wird. Arbeiten Sie eine Checkliste zur Spezifikation von Bürocontainern durch, bevor Sie entscheiden, dass keine Familie passt.
Eine Neukonstruktion rechtfertigt ihre zusätzlichen Wochen, wenn die Form selbst neu ist. Technikräume mit Brandschutzanforderung, ungewöhnliche Raumaufteilungen und Rahmen für Anlagenlasten beginnen alle hier. Feuerwiderstand EI 30 und REI 30 ist auf Anfrage erhältlich. EI 30 bezeichnet eine Wand, die Flammen eine halbe Stunde zurückhält und die Hitze begrenzt. REI 30 ergänzt, dass die Konstruktion ihre Last über dieselbe Zeit weiter trägt. Die Container nach Maß gehen von Ihrer Zeichnung aus und nicht von einem Katalogblatt.
Was die technische Prüfung kontrolliert
Senden Sie die Zeichnung im aktuellen Stand, dann prüft die technische Durchsicht sie gegen die Maschinen, die sie fertigen werden. Für Standardfamilien liefert sie einen Festpreis und eine Lieferzeit, in der Regel innerhalb von 3 bis 5 Werktagen. Das Gremium genehmigt dann eine feste Zahl und keine Schätzung.
Ist der Entwurf vertraulich, fordern Sie vor dem Versand eine Geheimhaltungsvereinbarung an. Tanax sendet sie innerhalb von 24 Stunden zurück, der Schutz der Zeichnung kostet also einen Tag im Zeitplan.
Die Prüfung misst jedes Teil an den Grenzen der Halle in Bánovce nad Bebravou.
| Station | Grenze | Was sich an Ihrer Zeichnung ändert |
|---|---|---|
| CNC Laser | Blech bis 20 mm, Tisch 2 000 x 4 000 mm | Dickeres Blech braucht einen anderen Weg; ein größerer Zuschnitt braucht einen Stoß |
| Plasma | Blech von 3 bis 15 mm | Ein zweiter Schneidweg für Blech in diesem Bereich |
| CNC Abkantpresse | 400 Tonnen, 6 050 mm | Eine Kante länger als 6 050 mm braucht einen Stoß |
| Sandstrahlkabine | 8,0 x 5,0 x 3,0 m | Ein 20 ft Rahmen mit 6 058 mm Länge passt ganz hinein |
| Kabine zum Lackieren und Aushärten | 75 bis 80 °C | Die Beschichtung härtet aus, bevor die Einheit die Halle verlässt |
Ein Teil außerhalb einer Grenze stoppt das Projekt nicht. Die Prüfung markiert es in der Zeichnung und schlägt eine Änderung vor, bevor der Preis feststeht.
Was Sie unterschreiben, bevor Stahl geschnitten wird
Sie unterschreiben die Werkstattzeichnungen, und nichts wird geschnitten, bevor sie unterzeichnet zurückkommen. Vor dieser Unterschrift kostet eine Änderung eine Korrektur, danach kann sie bereits geschnittenes und gekantetes Blech kosten.
Werkstattzeichnungen zerlegen Ihren Entwurf in die Teile, die die Halle fertigt. Jedes Blech, jede Kante und jede Schweißnaht ist für die Person bemaßt, die sie schneidet, biegt oder fügt. Lesen Sie sie gegen Ihren eigenen Lageplan und nicht gegen das Konzept, das Sie zuerst geschickt haben. Prüfen Sie Türöffnungen, lichte Höhen und die Lage jedes Versorgungsanschlusses. Diese Maße lassen sich auf der Baustelle nicht mehr korrigieren.
Auch die Dämmung gehört in diese Zeichnung. Bei einem Rahmen mit festen Außenmaßen geht jeder Millimeter Dämmung vom Raum ab. Saisonale Freizeiteinheiten von Tanax haben 100 mm Mineralwolle in den Wänden, 140 mm im Dach und 100 mm im Boden. Diese Stärken bestimmen die fertige Höhe und Breite des Raums, klären Sie daher PIR oder Mineralwolle als Dämmung, bevor Sie unterschreiben.
Hinter der Zeichnung stehen die Schweißverfahren. Eine Schweißanweisung, kurz WPS, sagt dem Schweißer, wie eine Verbindung entsteht: Verfahren, Zusatzdraht, Position und Vorwärmung. Die Verfahrensprüfung, kurz PQR, ist der Nachweis, dass das Verfahren eine einwandfreie Naht ergibt. Fragen Sie bei einem tragenden Rahmen, welche WPS die tragenden Verbindungen abdeckt, und lassen Sie sich die zugehörige PQR zeigen. Die Antwort belegt, dass das Verfahren geprüft war, bevor jemand einen Lichtbogen auf Ihrem Rahmen zündete.

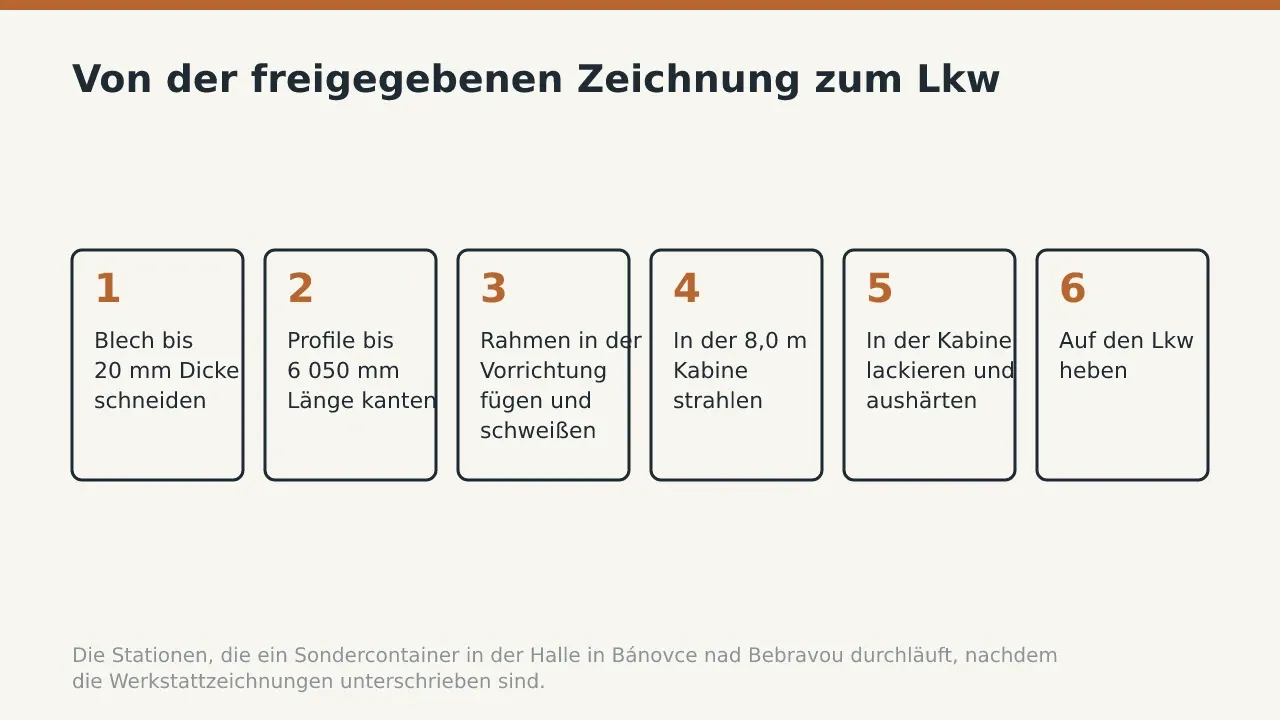

Durch die Halle, vom Blech bis zum Lkw
Wenn Sie einen Besuch in der Halle planen, wählen Sie den Zeitpunkt nach dem Schweißen des Rahmens und vor dem Strahlen. Dann liegt jede Naht frei, und nichts verdeckt sie vor Ihnen oder dem Prüfer.
- Das Blech wird auf dem CNC Laser geschnitten, bis 20 mm Dicke auf einem Tisch von 2 000 x 4 000 mm, oder auf der Plasmaanlage für Blech von 3 bis 15 mm. Jedes Teil verlässt den Tisch nach Werkstattzeichnung.
- Paneele und Randprofile werden auf der 400 Tonnen Abkantpresse gekantet. Ihr 6 050 mm langes Bett bestimmt die längste einzelne Kante, deshalb hat die Prüfung sie kontrolliert.
- Die Teile werden in der Rahmenvorrichtung gefügt und nach der WPS verschweißt, die in der freigegebenen Zeichnung genannt ist. Der Prüfer misst den Rahmen auf Rechtwinkligkeit, bevor er weiterläuft.
- Die geschweißte Hülle wird in der Kabine von 8,0 x 5,0 x 3,0 m auf Sa 2,5 gestrahlt. Dieser Grad lässt keinen Walzzunder und keinen Rost zurück, nur schwache Verfärbungen. Farbe hält nur so gut, wie der Stahl darunter sauber ist.
- Die Hülle wird lackiert und bei 75 bis 80 °C ausgehärtet. Die Beschichtung ist hart, bevor die Einheit die Halle verlässt, statt auf einem Hof bei dem Wetter auszuhärten, das die Woche gerade bringt.
- Die Einheit wird gedämmt, verkleidet und ausgebaut: Paneele, Türen, Fenster, Elektrik und Sanitär, jeweils dort, wo die Zeichnung sie vorsieht.
- Die fertige Einheit wird auf den Lkw gehoben. Vor Ort setzt der Kranführer sie ab, und der Bauleiter prüft sie, bevor er den Lieferschein unterschreibt.
Abnahme der Einheit vor Ort
Nehmen Sie die Einheit gegen die freigegebene Zeichnung ab und nicht gegen die Broschüre. Messen Sie die als kritisch markierten Maße, bevor der Bauleiter den Lieferschein unterschreibt.
Wurde der Bau aus einer High Cube Hülle begonnen, messen Sie zuerst die Innenhöhe. Der Ausbau wurde auf die zusätzlichen 305 mm eines High Cube abgestimmt, dort zeigt sich ein Fehler also zuerst.
Bei den 20 ft Sanitäreinheiten ist der Boden für 200 kg/m2 ausgelegt. Prüfen Sie jede zusätzliche Ausrüstung gegen diesen Wert, bevor sie eingebaut wird. Gleichen Sie dann jeden Anschluss für Wasser, Abwasser und Strom mit einer Planungscheckliste für Sanitärcontainer ab, bevor der Installateur etwas anschließt.
Gestapelte Projekte erfordern eine weitere Prüfung. Ein zweigeschossiges Personalunterkunftsgebäude für ein mitteleuropäisches Bergresort umfasste 22 Container und wurde nach REI 30 gebaut. Prüfen Sie bei einem Projekt dieser Größe die Eckbeschläge jeder unteren Einheit, bevor die obere aufgesetzt wird. Betrachten Sie Eckbeschläge, Treppen und Brandschutz der zweigeschossigen Containergebäude als ein System und nicht Einheit für Einheit.
Markieren Sie vor dem Versand der Zeichnung die Maße, die sich nicht ändern dürfen. Nennen Sie den Lieferort und das Datum, an dem die Einheit dort stehen muss. Mit diesen Angaben liefert die Prüfung einen Festpreis und eine Lieferzeit, gemessen an Ihrem Termin.
Häufige Fragen
Wie lange dauert ein Sondercontainer?
Sonderanfertigungen dauern 10 bis 16 Wochen, Katalogcontainer 6 bis 10 Wochen. Zuerst kommt die technische Prüfung, die Preis und Lieferzeit festlegt, bei Standardfamilien in der Regel 3 bis 5 Werktage.
Unterzeichnen Sie eine Geheimhaltungsvereinbarung, bevor wir Zeichnungen senden?
Ja. Tanax sendet innerhalb von 24 Stunden eine Geheimhaltungsvereinbarung zurück, wenn ein Projekt sie braucht.
Welche Blechdicke kann die Halle schneiden?
Der CNC Laser schneidet Blech bis 20 mm auf einem Tisch von 2 000 x 4 000 mm. Die Plasmaanlage deckt Blech von 3 bis 15 mm ab.
Kann ein Sondercontainer eine Feuerwiderstandsklasse erhalten?
Ja, Feuerwiderstand EI 30 und REI 30 ist auf Anfrage erhältlich. Die Klasse wird in der Zeichnung festgelegt, bevor Stahl geschnitten wird.
Welche Rahmengröße passt in die Strahlkabine?
Die Sandstrahlkabine misst 8,0 x 5,0 x 3,0 m, daher passt ein 20 ft Rahmen mit 6 058 mm Länge ganz hinein. Der Stahl wird vor dem Lackieren auf Sa 2,5 gestrahlt.
Senden Sie die Zeichnung im aktuellen Stand mit einer Angebotsanfrage, und die technische Prüfung meldet sich mit einem Festpreis und einer Lieferzeit.
Verwandte Leitfäden
Zweigeschossige Containergebäude: Eckbeschläge, Treppen und REI 30
Ein zweigeschossiges Containergebäude entsteht in der Fabrik. Die Eckbeschläge, die Treppenhalterungen und die Geschossdecke der Klasse REI 30 sind bereits festgelegt, bevor das Modul die Halle verlässt.
Verkaufsstand, Kiosk oder Pförtnercontainer: die Einheit nach Zahlen wählen
Vier Pförtnercontainer, 3,5 m2 oder 7,3 m2, mit keiner, einer oder drei verglasten Öffnungen. Die gemeinsame Spezifikation, was 1,6 kN/m2 Schneelast und EXC2 nach EN 1090-1 wirklich bringen, und wann ein Büromodul die Antwort ist.
Standard oder High Cube: was 305 mm Containerhöhe wirklich verändern
Ein 20 Fuß High Cube bietet 2698 mm Innenhöhe gegenüber 2393 mm beim Standard und 2585 mm an der Türöffnung gegenüber 2280 mm. Was das bringt, was es an Nutzlast kostet und wann ein zweckgebautes Modul den Ausbau schlägt.
Haben Sie eine Spezifikation im Kopf?
Senden Sie sie über das Angebotsformular; die technische Prüfung liefert einen Festpreis und eine Lieferzeit, in der Regel innerhalb von 3 bis 5 Arbeitstagen.
