Conteneur sur mesure selon vos plans : ce qui se passe en 10 à 16 semaines
Un conteneur sur mesure demande 10 à 16 semaines chez Tanax, contre 6 à 10 semaines pour un modèle du catalogue. Ces semaines supplémentaires financent une étape qu'un modèle du catalogue a franchie depuis longtemps. Votre plan est vérifié, chiffré et signé avant toute découpe d'acier. Comptez 16 semaines à rebours depuis le jour où l'unité doit se trouver sur site. Le plan doit parvenir à un ingénieur avant cette date.
Famille du catalogue ou conception de zéro
Partez d'une famille du catalogue chaque fois que le cahier des charges le permet. Ses plans existent déjà, de sorte que l'étude porte sur vos modifications et non sur toute la conception.

Les modules bureau montrent ce que couvre à lui seul une famille du catalogue. Chacun mesure 6 058 x 2 438 x 2 800 mm à l'extérieur, pour une hauteur libre d'environ 2 500 mm à l'intérieur. Ces 2 500 mm correspondent à la pièce finie, et non à une cote de coque que les doublages vous feraient perdre ensuite. Les panneaux sandwich PIR et le chauffage électrique sont inclus dans la famille, tandis qu'une salle d'eau privative et la climatisation sont proposées en option. Une puissance frigorifique d'environ 2,6 kW par module constitue une référence réaliste. Elle permet à l'électricien de dimensionner l'alimentation avant de tirer le moindre câble. Parcourez une liste de contrôle pour spécifier un conteneur bureau avant de conclure qu'aucune famille ne convient.
Une conception de zéro justifie ses semaines supplémentaires lorsque la forme est inédite. Les locaux techniques résistants au feu, les aménagements intérieurs atypiques et les châssis porteurs d'équipements relèvent tous de ce cas. Une résistance au feu EI 30 et REI 30 est disponible sur demande. EI 30 désigne une paroi qui retient la flamme et limite la chaleur pendant une demi-heure. REI 30 ajoute que la structure continue de porter sa charge pendant la même durée. Les conteneurs fabriqués sur commande partent de votre plan plutôt que d'une fiche du catalogue.
Ce que vérifie l'étude d'ingénierie
Envoyez le plan en l'état, et l'étude d'ingénierie le confronte aux machines qui le fabriqueront. Pour les familles standard, elle retourne un prix ferme et un délai, en général sous 3 à 5 jours ouvrés. Le comité valide alors un chiffre, et non une estimation.
Si la conception est confidentielle, demandez un accord de confidentialité avant l'envoi. Tanax en retourne un sous 24 heures, de sorte que la protection du plan coûte une journée de calendrier.
L'étude confronte chaque pièce aux limites de l'atelier de Bánovce nad Bebravou.
| Poste | Limite | Effet sur votre plan |
|---|---|---|
| Laser CNC | tôle jusqu'à 20 mm, table de 2 000 x 4 000 mm | Une tôle plus épaisse suit une autre filière ; un flan plus grand exige un joint |
| Plasma | tôle de 3 à 15 mm | Seconde filière de découpe pour les tôles de cette plage |
| Presse plieuse CNC | 400 tonnes, 6 050 mm | Un pli plus long que 6 050 mm exige un joint |
| Cabine de sablage | 8,0 x 5,0 x 3,0 m | Un châssis de 20 ft, long de 6 058 mm, y entre d'un seul tenant |
| Cabine de peinture et de cuisson | 75 à 80 degrés C | Le revêtement durcit avant que l'unité quitte l'atelier |
Une pièce hors limite n'arrête pas le projet. L'étude la signale sur le plan et propose une modification avant la fixation du prix.
Ce que vous signez avant la découpe de l'acier
Vous signez les plans d'atelier, et rien n'est découpé tant qu'ils ne sont pas revenus signés. Avant cette signature, une modification coûte une retouche ; après, elle peut coûter de la tôle déjà découpée et pliée.
Les plans d'atelier décomposent votre conception en pièces que l'atelier fabrique. Chaque tôle, chaque pli et chaque soudure est coté pour la personne qui le découpera, le pliera ou l'assemblera. Relisez ces plans en les comparant à votre plan de site, et non au concept envoyé au départ. Vérifiez les ouvertures de portes, les hauteurs libres et la position de chaque entrée de réseaux. Ce sont les cotes qu'un chantier ne peut pas corriger.
L'isolation figure aussi sur ce plan. Sur un châssis aux dimensions extérieures fixes, chaque millimètre d'isolant est retiré de la pièce. Les unités de loisirs saisonniers construites chez Tanax comportent 100 mm de laine minérale dans les murs, 140 mm en toiture et 100 mm au sol. Ces épaisseurs déterminent la hauteur et la largeur finies de la pièce, donc tranchez entre une isolation PIR ou laine minérale avant de signer.
Les procédures de soudage se trouvent derrière le plan. Une spécification de mode opératoire de soudage, la WPS, indique au soudeur comment réaliser un assemblage : procédé, fil d'apport, position et préchauffage. Le dossier de qualification du mode opératoire, la PQR, est l'essai qui prouve que la procédure donne une soudure saine. Sur un châssis porteur, demandez quelle WPS couvre les assemblages structurels et demandez à consulter sa PQR. La réponse montre que la procédure a été éprouvée avant le premier arc sur votre châssis.

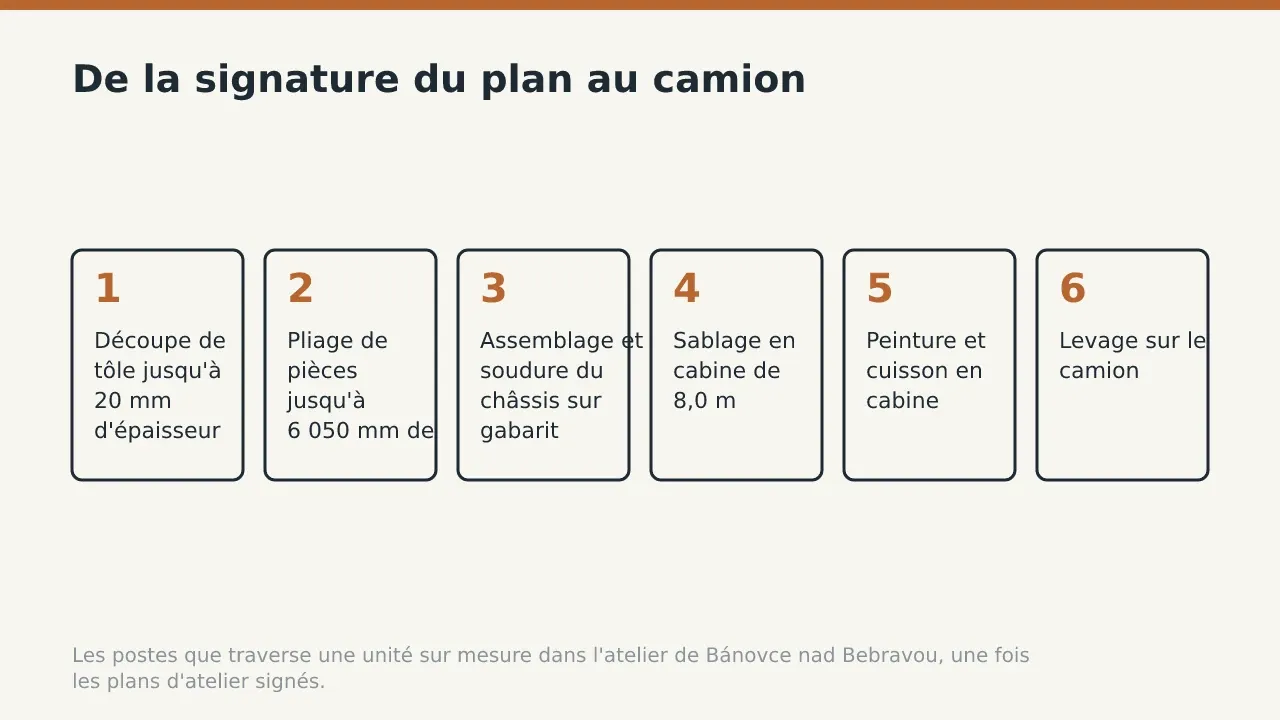

Dans l'atelier, de la tôle au camion
Si vous prévoyez une seule visite de l'atelier, choisissez le moment après le soudage du châssis et avant son sablage. À ce stade, chaque soudure est à nu, et rien ne la masque à votre regard ni à celui de l'inspecteur.
- La tôle est découpée au laser CNC, jusqu'à 20 mm d'épaisseur sur une table de 2 000 x 4 000 mm, ou au plasma pour les tôles de 3 à 15 mm. Chaque pièce sort de la table conforme au plan d'atelier.
- Les panneaux et les éléments de rive sont pliés sur la presse plieuse de 400 tonnes. Sa longueur de 6 050 mm fixe le pli unique le plus long, ce que l'étude a justement vérifié.
- Les pièces sont assemblées dans le gabarit du châssis, puis soudées selon la WPS citée sur le plan signé. L'inspecteur mesure l'équerrage du châssis avant la suite.
- La coque soudée est sablée au degré Sa 2,5 dans la cabine de 8,0 x 5,0 x 3,0 m. Ce degré ne laisse ni calamine ni rouille, seulement de légères traces. Une peinture ne tient que si l'acier dessous est propre.
- La coque est peinte, puis cuite à une température de 75 à 80 degrés C. Le revêtement est durci avant que l'unité quitte l'atelier, au lieu de sécher dans une cour par le temps de la semaine.
- L'unité est isolée, doublée et aménagée : panneaux, portes, fenêtres, électricité et plomberie, chacun à l'emplacement fixé par le plan.
- L'unité terminée est levée sur le camion. Sur site, le grutier la pose, et le chef de chantier la contrôle avant de signer le bon de livraison.
Réceptionner l'unité sur site
Réceptionnez l'unité d'après le plan signé, et non d'après la brochure. Mesurez les cotes que vous avez repérées comme critiques avant que le chef de chantier signe le bon de livraison.
Si la fabrication est partie d'une coque High Cube, mesurez d'abord la hauteur intérieure. L'aménagement a été conçu autour des 305 mm supplémentaires d'un High Cube, et c'est là qu'une erreur apparaît.
Sur les unités sanitaires de 20 ft, le plancher est dimensionné pour 200 kg/m2. Comparez tout équipement ajouté à cette valeur avant son installation. Puis confrontez chaque raccordement d'eau, d'évacuation et d'électricité à une liste de contrôle pour planifier un conteneur sanitaire avant que le plombier ne raccorde quoi que ce soit.
Les projets superposés ajoutent un contrôle. Un bâtiment de logement du personnel sur deux niveaux, destiné à une station de montagne d'Europe centrale, a atteint 22 conteneurs, réalisés selon REI 30. Sur un chantier de cette taille, vérifiez les pièces de coin de chaque unité basse avant de lever l'unité supérieure. Considérez les pièces de coin, les escaliers et la résistance au feu des bâtiments de conteneurs sur deux niveaux comme un seul système, et non unité par unité.
Avant d'envoyer le plan, repérez les cotes qui ne peuvent pas bouger. Indiquez le site de livraison et la date à laquelle l'unité doit s'y trouver. Avec ces éléments, l'étude retourne un prix ferme et un délai mesuré par rapport à votre date.
Questions fréquentes
Quel est le délai d'un conteneur sur mesure ?
Une fabrication sur mesure demande 10 à 16 semaines, contre 6 à 10 semaines pour les unités du catalogue. L'étude d'ingénierie qui fixe le prix et le délai passe en premier, en général 3 à 5 jours ouvrés pour les familles standard.
Un accord de confidentialité peut être signé avant l'envoi des plans ?
Oui. Tanax retourne un accord de confidentialité sous 24 heures lorsqu'un projet l'exige.
Quelle est l'épaisseur maximale de tôle que l'atelier découpe ?
Le laser CNC découpe la tôle jusqu'à 20 mm sur une table de 2 000 x 4 000 mm. Le plasma couvre les tôles de 3 à 15 mm.
Une résistance au feu est disponible pour une unité sur mesure ?
Oui, une résistance au feu EI 30 et REI 30 est disponible sur demande. Le niveau est fixé sur le plan avant toute découpe d'acier.
Quelle taille de châssis entre dans la cabine de sablage ?
La cabine de sablage mesure 8,0 x 5,0 x 3,0 m, si bien qu'un châssis de 20 ft, long de 6 058 mm, y entre d'un seul tenant. L'acier est sablé au degré Sa 2,5 avant la peinture.
Envoyez le plan en l'état avec une demande d'offre, et l'étude d'ingénierie revient avec un prix ferme et un délai.
Guides associés
Bâtiments conteneurs à deux étages : pièces de coin, escaliers et REI 30
Un bâtiment conteneur à deux étages se décide en usine. Les pièces de coin, les supports d'escalier et le plancher REI 30 entre les étages sont fixés avant que le module ne quitte l'atelier.
Stand de vente, kiosque ou poste de garde: choisir l'unité par ses chiffres
Quatre postes de garde, 3,5 m2 ou 7,3 m2, avec aucune, une ou trois ouvertures vitrées. La spécification commune, ce qu'apportent vraiment 1,6 kN/m2 de charge de neige et EXC2 selon EN 1090-1, et quand la réponse est un module bureau.
Standard ou High Cube: ce que 305 mm de hauteur de conteneur changent vraiment
Un 20 pieds High Cube offre 2698 mm de hauteur intérieure contre 2393 mm en standard, et 2585 mm à la porte contre 2280 mm. Ce que cela apporte, ce que cela coûte en charge utile, et quand un module construit pour l'usage bat une transformation.
Une spécification en tête ?
Envoyez-la via le formulaire de devis ; la revue d'ingénierie renvoie un prix ferme et un délai, généralement sous 3 à 5 jours ouvrés.
