Kontajner na mieru podľa Vašich výkresov: čo sa deje počas 10 až 16 týždňov
Kontajner na mieru trvá u spoločnosti Tanax 10 až 16 týždňov, kým katalógová jednotka 6 až 10 týždňov. Týždne navyše zaplatia krok, ktorý katalógová jednotka absolvovala už dávno. Váš výkres sa skontroluje, ocení a podpíše skôr, než sa nareže prvý kus ocele. Odpočítajte od dňa, keď má jednotka stáť na stavbe, 16 týždňov. Výkres musí byť u inžiniera ešte pred týmto dátumom.
Katalógová rodina alebo návrh od nuly
Ak zadanie dovoľuje, vychádzajte z katalógovej rodiny. Jej výkresy už existujú, takže posúdenie kontroluje Vaše zmeny, nie celý návrh.

Kancelárske moduly ukazujú, čo už pokrýva jediná katalógová rodina. Každý má vonkajšie rozmery 6058 x 2438 x 2800 mm a vnútornú svetlú výšku približne 2500 mm. Týchto 2500 mm je hotová miestnosť, nie hrubá hodnota, o ktorú neskôr prídete obložením. Panely PIR a elektrické vykurovanie sú súčasťou rodiny, sociálne zariadenie a klimatizácia sú voliteľné. Dobrým orientačným údajom je chladiaci výkon približne 2,6 kW na modul. Elektrikár podľa neho dimenzuje prívod ešte pred ťahaním káblov. Skôr než usúdite, že žiadna rodina nevyhovuje, prejdite si kontrolný zoznam pre kancelársky kontajner.
Návrh od nuly si svoje týždne navyše zaslúži vtedy, keď je nový samotný tvar. Začínajú tu technické miestnosti s požiarnou odolnosťou, nezvyčajné vnútorné dispozície a rámy, ktoré nesú zariadenie. Požiarna odolnosť EI 30 a REI 30 je dostupná na vyžiadanie. EI 30 znamená stenu, ktorá pol hodiny zadrží plameň a obmedzí prenos tepla. REI 30 k tomu dodáva, že konštrukcia po rovnaký čas naďalej nesie zaťaženie. Kontajnery vyrábané na objednávku vychádzajú z Vášho výkresu, nie z katalógového listu.
Čo kontroluje technické posúdenie
Pošlite výkres v aktuálnej podobe a technické posúdenie ho porovná so strojmi, ktoré ho budú vyrábať. Pri štandardných rodinách vráti pevnú cenu a termín dodania, zvyčajne za 3 až 5 pracovných dní. Komisia potom schvaľuje konkrétne číslo, nie odhad.
Ak je návrh dôverný, vyžiadajte si pred odoslaním dohodu o mlčanlivosti (NDA). Tanax ju vráti do 24 hodín, takže ochrana výkresu stojí jeden deň harmonogramu.
Posúdenie porovnáva každý diel s limitmi haly v Bánovciach nad Bebravou.
| Stanica | Limit | Čo to mení na Vašom výkrese |
|---|---|---|
| CNC laser | plech do 20 mm, stôl 2000 x 4000 mm | Hrubší plech vyžaduje inú výrobnú trasu; väčší výrez potrebuje spoj |
| Plazma | plech s hrúbkou 3 až 15 mm | Druhá rezná trasa pre plech v tomto rozsahu |
| CNC ohraňovací lis | 400 t, 6050 mm | Ohyb dlhší ako 6050 mm vyžaduje spoj |
| Pieskovacia kabína | 8,0 x 5,0 x 3,0 m | Rám 20 ft s dĺžkou 6058 mm sa zmestí celý |
| Lakovacia a vytvrdzovacia kabína | 75 až 80 °C | Náter vytvrdne ešte pred odchodom jednotky z haly |
Diel mimo limitu projekt nezastaví. Posúdenie ho označí vo výkrese a navrhne zmenu ešte pred stanovením ceny.
Čo podpisujete skôr, než sa začne rezať oceľ
Podpisujete dielenské výkresy a nič sa nereže, kým sa nevrátia podpísané. Pred týmto podpisom stojí zmena len úpravu výkresu, po ňom môže stáť plech, ktorý je už narezaný a ohnutý.
Dielenské výkresy rozdelia Váš návrh na diely, ktoré hala vyrába. Každý plech, ohyb a zvar je okótovaný pre pracovníka, ktorý ho bude rezať, ohýbať alebo spájať. Porovnajte ich s vlastným plánom lokality, nie s konceptom, ktorý ste poslali ako prvý. Skontrolujte otvory dverí, svetlé výšky a polohu každého prípojného bodu. Tieto rozmery stavba nedokáže opraviť.
Na tento výkres patrí aj izolácia. Pri ráme s pevnými vonkajšími rozmermi ubúda z miestnosti každý milimeter izolácie. Sezónne rekreačné jednotky vyrábané v Tanaxe majú v stenách 100 mm minerálnej vlny, v streche 140 mm a v podlahe 100 mm. Tieto hrúbky určujú hotovú výšku a šírku miestnosti. Pred podpisom ich preto overte, najmä ak ešte váhate medzi PIR a minerálnou vlnou.
Za výkresom stoja zváracie postupy. Špecifikácia zváracieho postupu (WPS) určuje zváračovi, ako sa spoj vyhotoví: proces, prídavný drôt, polohu a predhrev. Záznam o kvalifikácii postupu (PQR) je skúška, ktorá dokázala, že postup dáva zdravý zvar. Pri ráme, ktorý nesie zaťaženie, sa spýtajte, ktorá WPS pokrýva nosné spoje, a požiadajte o nahliadnutie do jej PQR. Odpoveď ukáže, že postup bol odskúšaný skôr, než niekto zapálil oblúk na Vašom ráme.

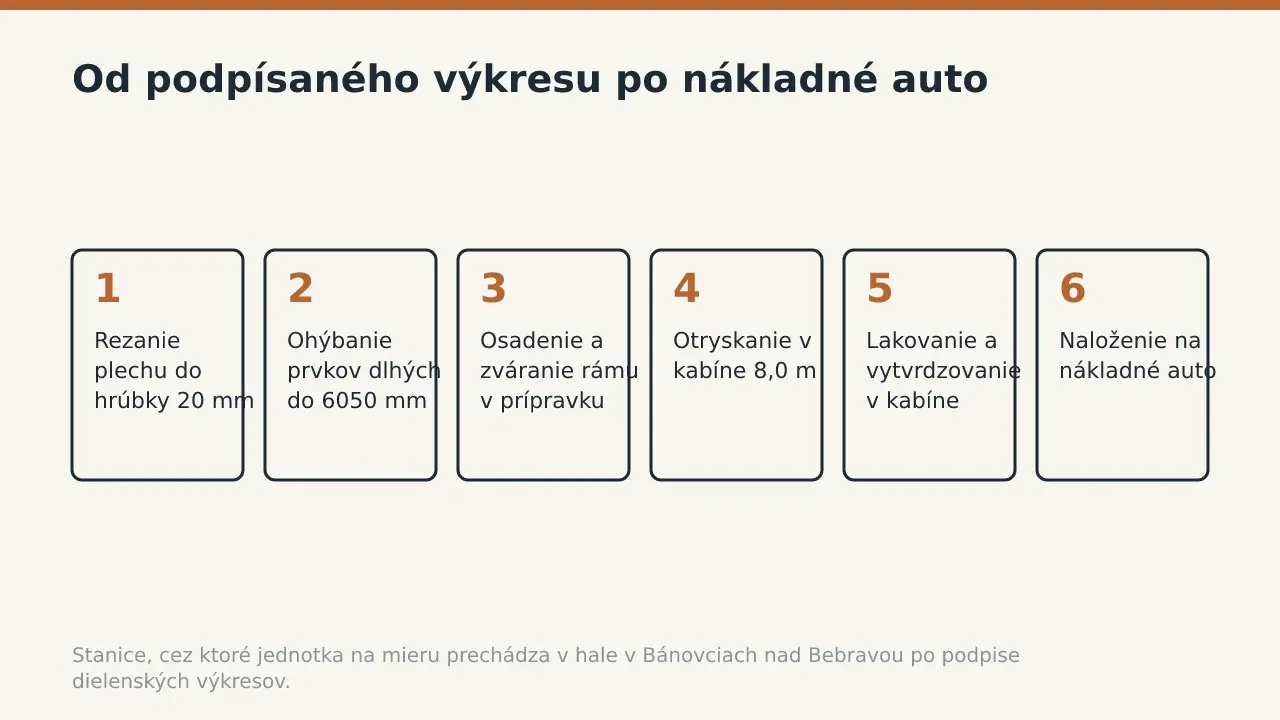

Halou od plechu až po nákladné auto
Ak plánujete jednu návštevu haly, zvoľte ju po zvarení rámu a pred pieskovaním. V tej chvíli je každý zvar obnažený a nič ho neskrýva pred Vami ani pred inšpektorom.
- Plech sa reže na CNC laseri do hrúbky 20 mm na stole 2000 x 4000 mm. Pri plechu hrúbky 3 až 15 mm sa použije plazma. Každý diel schádza zo stola podľa dielenského výkresu.
- Panely a okrajové prvky sa ohýbajú na ohraňovacom lise s tlakom 400 t. Jeho lôžko 6050 mm určuje najdlhší jednoduchý ohyb, preto ho posúdenie kontrolovalo vopred.
- Diely sa osadia do zváracieho prípravku a zvaria podľa WPS uvedenej v podpísanom výkrese. Inšpektor skontroluje pravouhlosť rámu skôr, než sa posunie ďalej.
- Zvarený plášť sa otryská na stupeň Sa 2,5 v kabíne 8,0 x 5,0 x 3,0 m. Tento stupeň nenecháva okuje ani hrdzu, len slabé škvrny. Náter drží len tak dobre, ako je čistá oceľ pod ním.
- Plášť sa natrie a vytvrdí pri 75 až 80 °C. Náter je tvrdý ešte pred odchodom jednotky z haly, nevytvrdzuje sa na dvore v takom počasí, aké práve prinesie týždeň.
- Jednotka sa zaizoluje, obloží a vybaví: panely, dvere, okná, elektroinštalácia a rozvody vody, všetko na mieste určenom výkresom.
- Hotová jednotka sa naloží na nákladné auto. Na mieste ju obsluha žeriava položí a stavbyvedúci ju skontroluje pred podpisom dodacieho listu.
Prevzatie jednotky na mieste
Jednotku preberajte podľa podpísaného výkresu, nie podľa brožúry. Pred podpisom dodacieho listu stavbyvedúcim premerajte rozmery, ktoré ste označili ako kritické.
Ak stavba vychádzala z plášťa High Cube, najprv premerajte vnútornú výšku. Vybavenie bolo plánované okolo dodatočných 305 mm výšky High Cube, preto sa práve tam prejaví prípadná chyba.
Na sanitárnych jednotkách 20 ft je podlaha dimenzovaná na 200 kg/m2. Pred osadením doplnkového zariadenia ho porovnajte s touto hodnotou. Každú prípojku vody, odpadu a elektriny potom porovnajte s kontrolným zoznamom plánovania sanitárneho kontajnera skôr, než čokoľvek zapojí inštalatér.
Stohované projekty pridávajú ešte jednu kontrolu. Dvojpodlažná ubytovňa zamestnancov pre horské stredisko v strednej Európe mala 22 kontajnerov a bola navrhnutá na odolnosť REI 30. Pri zákazke takého rozsahu skontrolujte rohové odliatky každej spodnej jednotky skôr, než sa nad ňu zdvihne horná. Rohové odliatky, schodiská a požiarnu odolnosť pri dvojpodlažných kontajnerových budovách posudzujte ako jeden systém, nie po jednotlivých moduloch.
Pred odoslaním výkresu označte rozmery, ktoré sa nesmú meniť. Uveďte miesto dodania a dátum, kedy tam má jednotka stáť. Na základe týchto údajov posúdenie vráti pevnú cenu a termín dodania odmeraný podľa Vášho dátumu.
Časté otázky
Ako dlho trvá kontajner na mieru?
Zákazky na mieru trvajú 10 až 16 týždňov, kým katalógové jednotky 6 až 10 týždňov. Najprv prebehne technické posúdenie, ktoré stanoví cenu a termín, pri štandardných rodinách zvyčajne za 3 až 5 pracovných dní.
Podpíšete NDA ešte pred odoslaním výkresov?
Áno. Tanax vráti NDA do 24 hodín, ak ju projekt vyžaduje.
Akú hrúbku plechu dokáže hala rezať?
CNC laser reže plech do hrúbky 20 mm na stole 2000 x 4000 mm. Plazma pokrýva plech hrúbky 3 až 15 mm.
Môže mať jednotka na mieru požiarnu odolnosť?
Áno, požiarna odolnosť EI 30 a REI 30 je dostupná na vyžiadanie. Odolnosť sa určí vo výkrese skôr, než sa nareže akákoľvek oceľ.
Aký veľký rám sa zmestí do pieskovacej kabíny?
Pieskovacia kabína má rozmery 8,0 x 5,0 x 3,0 m, takže rám 20 ft s dĺžkou 6058 mm sa zmestí celý. Pred lakovaním sa oceľ otryská na stupeň Sa 2,5.
Pošlite výkres v aktuálnej podobe cez žiadosť o ponuku a technické posúdenie Vám vráti pevnú cenu a termín dodania.
Súvisiace návody
Dvojpodlažné kontajnerové budovy: rohové kovania, schodisko a REI 30
O dvojpodlažnej kontajnerovej budove sa rozhoduje vo výrobe. Rohové kovania, konzoly schodiska a strop s triedou REI 30 medzi podlažiami sú hotové skôr, než modul opustí halu.
Predajný stánok, kiosk alebo vrátnica: výber jednotky podľa čísel
Štyri vrátnicové jednotky, 3,5 m2 alebo 7,3 m2, so žiadnym, jedným alebo tromi preskleniami. Spoločná špecifikácia, čo v skutočnosti prináša snehové zaťaženie 1,6 kN/m2 a EXC2 podľa EN 1090-1, a kedy je odpoveďou kancelársky modul.
Štandard alebo High Cube: čo v skutočnosti zmení 305 mm výšky kontajnera
20 stopový High Cube má vnútornú výšku 2698 mm oproti 2393 mm pri štandarde a 2585 mm vo dverách oproti 2280 mm. Čo za to získate, čo to stojí na nosnosti a kedy je účelovo stavaný modul lepší ako prestavba.
Máte v hlave špecifikáciu?
Pošlite ju cez formulár a inžinierske posúdenie vráti fixnú cenu a dodaciu lehotu, spravidla do 3 až 5 pracovných dní.
